详解充电站建设流程:简化步骤,高效启动您的充电站项目!

  行业动态     |      2023-12-04

一、有场地,且场地符合条件,不能是农业用地

详解充电站建设流程:简化步骤,高效启动您的充电站项目!

1、明确场地的详细地址,规划充电桩的数量,做出个预算

2、去供电公司做电力申报

3、计算出场站所需的电容量

4、递交申请表、营业执照复印件、身份证复印件、场地使用证明

5、供电公司现场勘查,给予答复

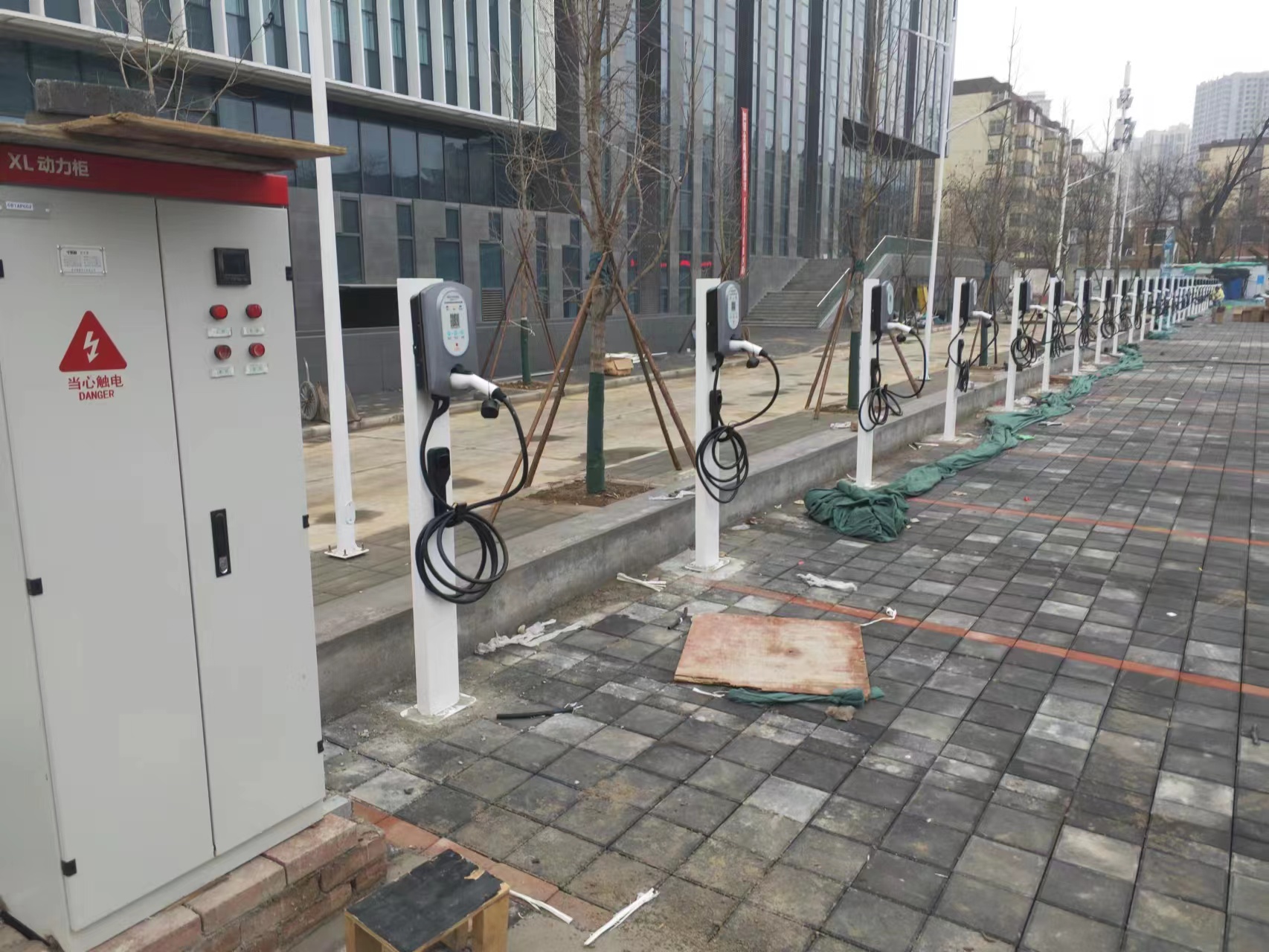

6、采购充电桩设备,由有施工资质的公司施工建设

7、建成后,供电公司验收施工装电表

8、检测电力设施和设备之后,投入运营

二、没有场地,需要先规划场地

详解充电站建设流程:简化步骤,高效启动您的充电站项目!

1、需要场地租赁合同,双方营业执照,场地土地证、建筑施工许可、建筑用地规划许可

2、拿营业执照、法人身份证、场地地址、充电桩数量、造价规划去发改委备案

3、拿到备案证后,到国土资源局进行土地合法性审核,明确土地性质和产权归属

4、明确了土地的合法性后,到规划局做土地规划审核,明确未来几年该地没有其他规划

5、到供电公司提交申请材料,需要营业执照,身份证复印件,项目批复,场地规划图,土地证明

6、供电公司实地勘察,确定供电方案,提供书面供电方案答复

7、找设计公司出设计方案经供电公司审核

8、采购设备,经有施工资质公司施工。竣工后,由供电公司验收

9、和供电公司签订供电协议,电力施工安电表

10、检测合格,上线运营



注意事项:

1、建设周期跨度大,一般三个多月才能下来,各项资料需提前准备完善并做好备份

2、电力公司这块需要特别关注,最好找一个熟悉的人帮忙
